Un proyecto industrial complejo, una solución unificada
Recientemente, desde nuestro grupo matriz se anunció la alianza estratégica entre Battman Storage, Grupo Elecnor y Gotion High-Tech. Es una noticia que redefine el sector, uniendo capacidad financiera, ingeniería de primer nivel y la mejor tecnología de fabricación de baterías del mundo.
Pero para un cliente industrial que se plantea instalar almacenamiento, la pregunta clave no es «quiénes son», sino «cómo me afecta esto a mí«.
Instalar un sistema BESS de varios megavatios no es como comprar un electrodoméstico; es una obra de infraestructura crítica. Requiere ingeniería de precisión, permisos complejos, obra civil, alta tensión y una puesta en marcha rigurosa. La gran ventaja de esta alianza es que transforma esa complejidad en un proceso único y fluido para el cliente: un verdadero proyecto «llave en mano».

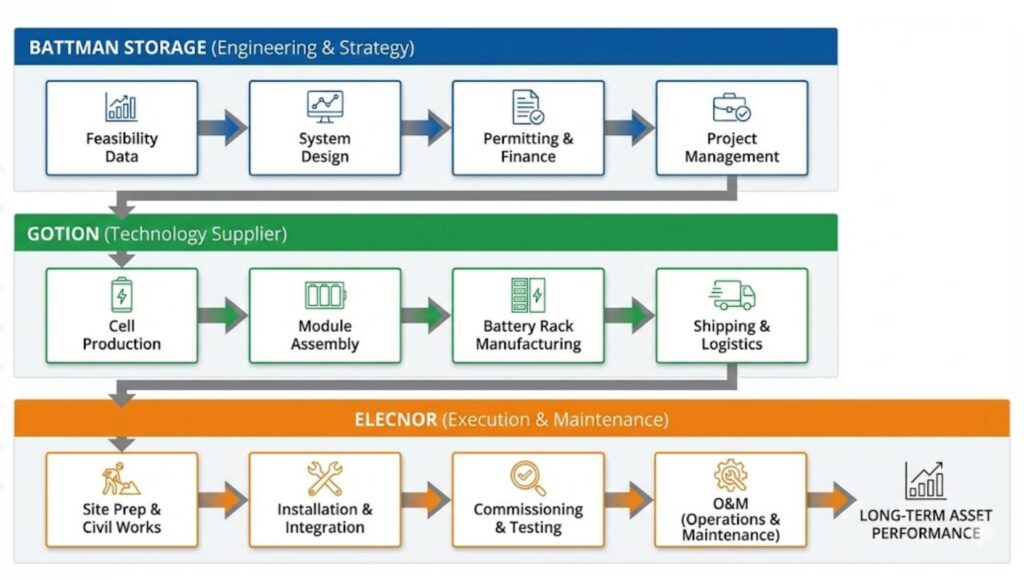

El cerebro, el músculo y el corazón del sistema
Para entender cómo trabajamos, podemos usar una analogía simple:
- Battman Storage es el arquitecto y el analista financiero (El Cerebro): Diseña la solución para que sea técnicamente viable y económicamente rentable.
- Gotion High-Tech es el proveedor del motor (El Corazón): Suministra la tecnología de celdas LFP de Tier-1 que explicamos en nuestro post sobre la historia del almacenamiento.
- Grupo Elecnor es el constructor y jefe de obra (El Músculo): Ejecuta la instalación física, conecta a la red y garantiza el mantenimiento a largo plazo.
Veamos cómo se desarrolla esto paso a paso en tu empresa.
Fase 1: Ingeniería y Viabilidad Financiera (El cerebro: Battman Storage)
Antes de mover un solo cable, debemos asegurar que el proyecto tiene sentido. Esta fase es responsabilidad 100% de Battman Storage.
Análisis de datos y diseño a medida
No existen soluciones «talla única». Nuestro equipo de ingenieros solicita tus curvas de carga cuartohorarias y analiza tu perfil de consumo.
- Ingeniería y viabilidad: Realizamos el análisis técnico inicial. ¿Qué potencia necesitas para evitar vertidos? ¿Qué capacidad para cubrir tu demanda nocturna?
- Estudio de maximización de ahorro: Simulamos cómo se comportaría la batería con tu tarifa actual y futura, buscando las estrategias óptimas de carga/descarga.
- Selección del diseño adecuado: Con los datos en mano, definimos el hardware exacto: cuántos contenedores, qué tipología de inversor (PCS) y qué nivel de tensión de conexión.
La prueba de fuego: El estudio de amortización
El proyecto no avanza si los números no cuadran. Battman Storage entrega un modelo financiero detallado (CAPEX, OPEX, ahorros proyectados) que determina el Payback y la TIR del proyecto. Convertimos la ingeniería en lenguaje financiero para tu CFO.
Fase 2: Tramitación y Burocracia (El gestor: Battman Storage)
Una vez aprobado el diseño, empieza la batalla administrativa.
Legalización y subvenciones
Battman Storage se encarga de toda la gestión de la tramitación (permitting). Esto incluye la relación con la distribuidora para el punto de conexión, licencias de obra municipales y legalización en Industria. Además, si en el momento de la firma existen líneas de ayudas activas (como PERTEs o fondos regionales), nuestro equipo especializado gestiona la solicitud para intentar reducir el CAPEX inicial.
El corazón tecnológico: Gotion High-Tech
Mientras la fase de permisos avanza, se activa la cadena de suministro. Aquí entra Gotion. Como socio tecnológico y fabricante, Gotion asegura el suministro de los racks de baterías y los sistemas BMS con la química LFP más avanzada del mercado, garantizando disponibilidad y precio incluso en momentos de tensión en la cadena de suministro global.
Fase 3: Ejecución Física y Puesta en Marcha (El músculo: Grupo Elecnor)
Cuando llegan los equipos y están los permisos, es hora de construir. Aquí toma el mando operativo Grupo Elecnor, una de las mayores empresas de infraestructuras y energía del mundo.
Adecuación de la infraestructura e instalación
Un contenedor BESS pesa toneladas y requiere conexiones de media o alta tensión. Elecnor se encarga de:
- Obra civil: cimentaciones, zanjas, vallado perimetral.
- Instalación eléctrica: Tendido de líneas de alta tensión, instalación de transformadores y conexión física de los contenedores BESS.
Commissioning: Las pruebas de validación final
El equipo está instalado, pero aún no está «vivo». Elecnor realiza la Puesta en Marcha (Commissioning):
- Pruebas de carga y descarga: Se somete al sistema a ciclos de estrés para verificar que cumple la potencia y capacidad prometidas y que la refrigeración funciona.
- Configuración del software (EMS): Se integra el sistema de control para que la batería se comunique con la red de la fábrica y empiece a operar automáticamente.
Fase 4: Operación a largo plazo (El guardián: Grupo Elecnor)
El proyecto no termina cuando se entrega la llave. Un activo industrial diseñado para durar 20 años necesita cuidado profesional.
Mantenimiento preventivo y correctivo
Grupo Elecnor, con su vasta red de técnicos de campo, asume la responsabilidad del mantenimiento durante la vida útil del proyecto. Esto asegura tiempos de respuesta rápidos ante cualquier incidencia y el cumplimiento de las garantías del fabricante, protegiendo tu inversión a largo plazo.
En resumen, esta alianza no es solo un acuerdo comercial; es una integración vertical de capacidades diseñada para eliminar el riesgo de ejecución en los proyectos de almacenamiento. Battman piensa, Gotion suministra y Elecnor ejecuta, para que tú solo te preocupes de disfrutar del ahorro.

Un proyecto de esta envergadura genera dudas operativas. Respondemos a las más habituales.
Preguntas frecuentes sobre la ejecución del proyecto
¿Cuánto tiempo pasa desde que firmo hasta que la batería está funcionando? Los plazos varían según la complejidad de la tramitación ambiental y de conexión a red, pero un proyecto industrial típico suele oscilar entre los 9 y 14 meses, siendo la fase de permisos la que más influye en el cronograma.
¿Tengo que parar la producción de mi fábrica durante la instalación? Generalmente no. La mayor parte de la obra civil y eléctrica se realiza en paralelo a la actividad de la fábrica. Solo suele ser necesario un descargo (corte de tensión) breve y planificado en fin de semana o festivo para realizar la conexión final al cuadro general de baja o media tensión.
¿Quién es mi interlocutor único durante el proyecto? Aunque trabajamos tres empresas, el cliente tiene un Project Manager único asignado por Battman Storage, que centraliza la comunicación y coordina a todos los equipos (ingeniería, Gotion y obra de Elecnor) para que tú tengas una visión clara y un solo punto de contacto.
¿Qué pasa si hay un problema técnico a los 5 años? La alianza garantiza el servicio. El sistema de monitorización alertará del fallo, y el equipo de mantenimiento de Elecnor será activado para la reparación in situ, bajo el paraguas de garantía gestionado por Battman y Gotion.
